Dimensionering af et solcelleanlæg til erhverv er i praksis en øvelse i at få to virkeligheder til at mødes: jeres elforbrug time for time og de fysiske rammer på taget. Når de passer sammen, får I høj egenudnyttelse, fornuftig økonomi og et anlæg, der kan skaleres med virksomheden.

Når de ikke passer sammen, ender man typisk med enten for meget produktion på tidspunkter, hvor der ikke er afsætning internt, eller for lidt effekt, når der faktisk er brug for strømmen. Begge dele kan blive dyrt på hver sin måde.

Hvorfor dimensionering i erhverv kræver mere end kWh/år

Mange starter med årsforbruget og en tommelfingerregel. Det kan give et hurtigt estimat, men i erhverv og landbrug er timingen ofte vigtigere end totalen.

En produktionsvirksomhed kan have højt forbrug i dagtimerne, hvor solceller leverer godt. Et lager, en køl/frys eller et landbrug kan have en tung baselast døgnet rundt. Og har I spidsbelastninger omkring morgen og aften, rammer de typisk uden for solens produktionstop.

Den rigtige dimensionering tager derfor udgangspunkt i lastprofilen, og derefter tjekker man, om tagarealet kan bære den ønskede størrelse, både fysisk og teknisk.

Start med lastprofilen: skaf de rigtige data

Den hurtigste vej til en præcis dimensionering er at tage udgangspunkt i faktiske målinger. Helst 12 måneder, så sæsonudsving kommer med. Hvis I har timeværdier eller kvartersdata fra elmåler, giver det et markant bedre beslutningsgrundlag end månedstal alene.

Det er typisk disse kilder, man bruger:

  • Elregninger for de seneste 12 måneder
  • Time- eller kvartersdata fra smartmeter eller energiovervågning
  • Produktionskalender og driftstider
  • Noter om ferieperioder, skiftehold og sæsondrift
  • Planlagte ændringer: nye maskiner, ekstra køl, elbiler, varmepumpe

Hvis I ikke har intervaldata, kan man stadig komme langt med månedstal, men så bør man være mere forsigtig med at love en høj egenudnyttelse uden at validere døgnmønsteret.

Læs lastprofilen rigtigt: baselast, spidser og sæson

Når data er hentet ud, giver det mening at stille tre spørgsmål:

  1. Hvad er jeres baselast, altså minimumsforbruget, der næsten altid er der?
  2. Hvornår ligger spidsbelastningerne, og hvor længe varer de?
  3. Hvordan ændrer forbruget sig gennem året?

En simpel graf over gennemsnitsdøgn for sommer og vinter kan være nok til at afsløre, om solceller kan dække en stor del af forbruget direkte. I Danmark topper solproduktionen typisk omkring middag, så virksomheder med drift i dagtimerne har ofte et naturligt match.

Et enkelt datapunkt kan også hjælpe: Hvis jeres forbrug sjældent kommer under fx 40 kW i dagtimerne, har I et robust “gulv” at dimensionere efter, fordi meget af produktionen kan bruges med det samme.

Vælg målet: høj egenudnyttelse eller maksimal produktion?

Dimensionering handler også om strategi. Nogle ønsker at ramme en anlægsstørrelse, der giver meget høj egenudnyttelse og begrænset eksport. Andre vil udnytte tagfladen mest muligt og sælge mere overskudsstrøm.

Efter en indledende analyse giver det mening at formulere målet tydeligt, fordi det styrer resten af beregningen:

  • Egenudnyttelse først: anlægget tilpasses baselast og dagforbrug, så overskud minimeres
  • Maksimal tagudnyttelse: flere kWp på taget, mere produktion i sommerhalvåret, større eksport
  • Fremtidssikring: dimensioneres med plads til elbiler, elektrificering eller udvidelse af produktion
  • Likviditet og budget: størrelse tilpasses finansiering, afskrivning og ønsket tilbagebetalingstid

I praksis ender mange erhverv med en “midt i mellem”-løsning: et anlæg, der dækker en stor del af dagforbruget, men stadig bruger tagarealet effektivt, hvis afregningen for overskudsstrøm og den interne besparelse samlet set giver mening.

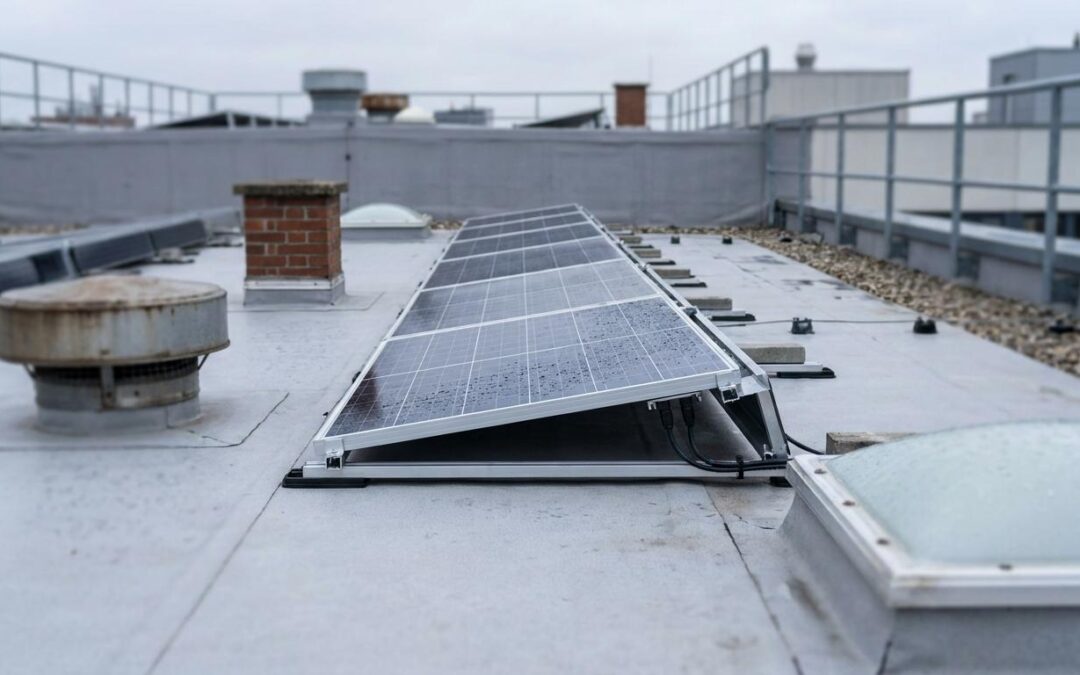

Tagarealet: fra brutto m² til brugbart areal

Næste skridt er at finde ud af, hvor meget solcelleareal der reelt kan placeres. Brutto tagareal og brugbart areal er sjældent det samme.

Brugbart areal påvirkes typisk af:

  • Skorstene, ovenlys, ventilationshætter og gennemføringer
  • Sikkerhedsafstande til kanter og adgangsveje
  • Skygge fra opbygninger, nabobygninger eller træer
  • Tagets opdeling i flere flader med forskellige retninger
  • Belastningskrav og fastgørelsesmuligheder

Her kan en kombination af tegninger, luftfoto og en fysisk gennemgang være nok. På større tage kan opmåling med drone og 3D-modellering give et meget præcist layoutgrundlag, især hvis der er mange obstruktioner.

Nedenfor er en praktisk oversigt over, hvad der typisk “spiser” areal eller produktion:

Faktor på taget Hvad det betyder i praksis Typisk konsekvens for dimensionering
Retning (øst/vest/syd) Produktion flytter sig i tid og i niveau Øst/vest kan passe godt til bredt dagsforbrug, men kan kræve flere kWp for samme årsproduktion
Hældning På flade tage kan man vælge stativer, på skrå tage følger man hældningen Valg af hældning påvirker især vinterproduktion og plads mellem rækker på flade tage
Skygge Selv delvis skygge kan reducere udbyttet mærkbart Skyggeflader fravælges eller kræver optimering på modulniveau
Obstruktioner Gennemføringer giver “huller” i layout Færre moduler, flere delstrenge, mere komplekst eldesign
Sikkerheds- og servicezoner Adgang og afstande skal respekteres Arealet til moduler bliver mindre end man tror ud fra m² alene

Fra kWh til kWp: en hurtig tommelfingerregel og en bedre beregning

Som første kontrol kan man bruge tommelfingerreglen om, at ca. 1 kWp solceller ofte producerer i størrelsesordenen omkring 900 til 1.100 kWh om året i Danmark, afhængigt af orientering, hældning og tab. Det gør det muligt at lave et hurtigt grovestimat på kWp ud fra årsforbrug.

Men lastprofilen gør, at det sjældent er nok.

En mere brugbar tilgang er at regne med en performance ratio (PR), der samler tab fra temperatur, inverter, kabler, snavs og mismatch. For erhvervsanlæg ligger PR ofte groft i niveauet 0,75 til 0,85 afhængigt af designvalg.

En enkel energiberegning kan skrives som:

[ P_{text{PV}} approx frac{E_{text{år}}}{Y_{text{specifik}}} ]

hvor (E_{text{år}}) er jeres årlige elforbrug (eller den del I vil dække), og (Y_{text{specifik}}) er forventet kWh pr. kWp pr. år for netop jeres tag.

Til kontrol af plads bruger mange også en arealregel:

  • Et typisk erhvervspanel fylder omkring 2 m², og man ender ofte med ca. 6 til 8 m² pr. kWp inklusive mellemrum og montageforhold, afhængigt af panelvalg og tagtype.

Det vigtige er at koble de to kontroller: Et anlæg kan se rigtigt ud på kWh/år, men være urealistisk på m², eller omvendt.

Når taget sætter grænsen: hvad gør man så?

Det sker ofte, at lastprofilen “beder om” et større anlæg, end taget kan bære. Så er næste skridt at optimere udbyttet pr. m² i stedet for at jagte flere kWp.

Det kan handle om at vælge moduler med højere effektivitet, justere placering på de bedste tagflader eller arbejde med øst/vest-layout på flade tage for at få mere effekt ind uden at øge rækkeafstande for meget.

Nogle gange er svaret også at fordele anlægget: en del på taget og resten på jordstativ, hvis der er plads og myndighedsforholdene tillader det.

En enkelt, men ofte overset pointe: Hvis jeres forbrug er højt midt på dagen, kan det være bedre med et lidt mindre anlæg med meget høj egenudnyttelse end et større anlæg, der sender store mængder ud på nettet til en lavere afregning.

El-design: inverter, strenge og skygge

Når størrelsen begynder at ligge fast, kommer eldesignet. Her kan to anlæg med samme kWp få meget forskellig produktion, hvis de er designet forskelligt.

På tage med flere retninger eller delvise skygger kan det være relevant at arbejde med flere MPPT-spor, separate strenggrupper eller optimering på modulniveau. Målet er at undgå, at en enkelt skygget modulrække trækker en hel streng ned.

Inverterdimensioneringen handler ikke kun om “at kunne tage alt”. En vis DC/AC-overdimensionering kan være helt normal, hvis det samlet set giver en bedre økonomi og udnyttelse af inverteren over året. Det kræver dog, at man ved, hvad man gør, og at man regner klipning og tab korrekt ind.

Overskudsstrøm og afregning: økonomien ligger i detaljerne

Når et erhvervsanlæg producerer mere, end virksomheden bruger i øjeblikket, ryger overskuddet på nettet. Det kan være en fin indtægt, men afregningsvilkår, nettilslutning og tariffer påvirker, hvor meget det betyder.

Derfor bør dimensionering altid have et “hvad sker der med overskuddet?”-spor:

  • Hvad er forventet overskudsandel måned for måned?
  • Hvilken afregning kan opnås for salg af strøm?
  • Er der begrænsninger i nettilslutningen, som sætter et loft for effekt eller eksport?

Særligt ved store tage og lavt sommerforbrug kan overskuddet blive dominerende, og så bliver økonomien mere følsom.

Batteri i erhverv: hvornår giver det mening?

Batterier bliver ofte nævnt som løsningen på alt, men i erhverv skal de regnes hjem på en anden måde end i private boliger.

Batteri kan give værdi, når der er et tydeligt mis-match mellem solproduktion og forbrug, typisk hvis meget af forbruget ligger i aftentimerne, eller hvis man vil reducere effekttoppe. Til gengæld er der også drift, styring og investeringsniveau, som skal passe til besparelsen.

I mange virksomheder er første skridt at dimensionere solceller til et højt dagsforbrug og derefter vurdere batteri som en fase 2, når man har målinger på den faktiske overskudsprofil.

Fremtidssikring: det er ofte her, den rigtige størrelse findes

Den bedste dimensionering er sjældent kun baseret på historik. I erhverv ændrer energiforbruget sig ofte, fordi man elektrificerer processer, udvider produktionen eller skifter energikilde.

Et par typiske drivere:

  • Elbiler og ladeinfrastruktur kan flytte og øge forbruget markant
  • Varmepumper kan øge vinterforbruget, hvor solproduktionen er lavere
  • Nye produktionslinjer eller udvidet driftstid ændrer lastprofilen mere end man forventer

Det betyder ikke, at man altid skal bygge størst muligt nu. Men det kan give mening at vælge et design, hvor det er enkelt at udvide senere, både fysisk på taget og elektrisk i inverter- og tavleløsningen.

Fra beregning til nøglefærdigt anlæg: hvad der typisk skal på plads

Når lastprofil og tagrammer er kortlagt, er der normalt en række beslutninger, der skal samles til et projekt, der kan udføres uden overraskelser: layout, komponentvalg, nettilslutning, myndighedskrav, tidsplan og økonomi.

Prima Solar ApS arbejder som solcellepartner for erhverv og landbrug med netop den type A til Z-forløb, hvor dimensionering, projektering, montage og praktiske afklaringer samles hos én projektpartner. Der kan også indgå modeller, hvor finansieringen tænkes ind tidligt, så anlæggets størrelse ikke kun bestemmes af teknik, men også af likviditet og ønsket risikoprofil, samt hvordan overskudsstrøm håndteres og sælges.

Har I allerede data klar på forbrug og tag, kan den indledende afklaring ofte gå hurtigt. Mangler I timeværdier, kan det stadig lade sig gøre at komme frem til et solidt beslutningsgrundlag, men det betaler sig at få målt døgnmønsteret, før den endelige størrelse låses fast.
